创鲁班奖项目专篇丨合肥工业大学智能制造技术研究院研发中心项目
发布时间:2020/04/17 阅读次数:1881
       合工大智能院位于包河区滨湖卓越城地块,总体规划用地面积约1133.1亩,总建筑面积约90万平方米,分别建设研发中心、节能与新能源汽车研究及检测中心、研究生及高端人才培养基地、研发中试基地、制造业创新中心五大功能区。
       先期启动的合肥工业大学智能制造技术研究院研发中心项目,位于花园大道以南、黑龙江路以东、西安路以北、泰山路以西围合区域,占地约127.8亩,总建筑面积18.7万平方米,其中,地上5层,地下一层,地上建筑面积13.6平方米,地下建筑面积5.1平方米,建筑高度23.6米,总投资约11.58亿元。该项目由上海建工一建集团有限公司施工、安徽南巽建设项目管理投资有限公司监理,于2018年9月3日开工,计划2020年5月30日竣工,为争创“鲁班奖”、“国家AAA级安全文明标准化工地”和“全国建筑业绿色施工示范工程”项目。目前已通过安徽省建筑工程安全生产标准化工地验收、合肥市优质结构工程验收。

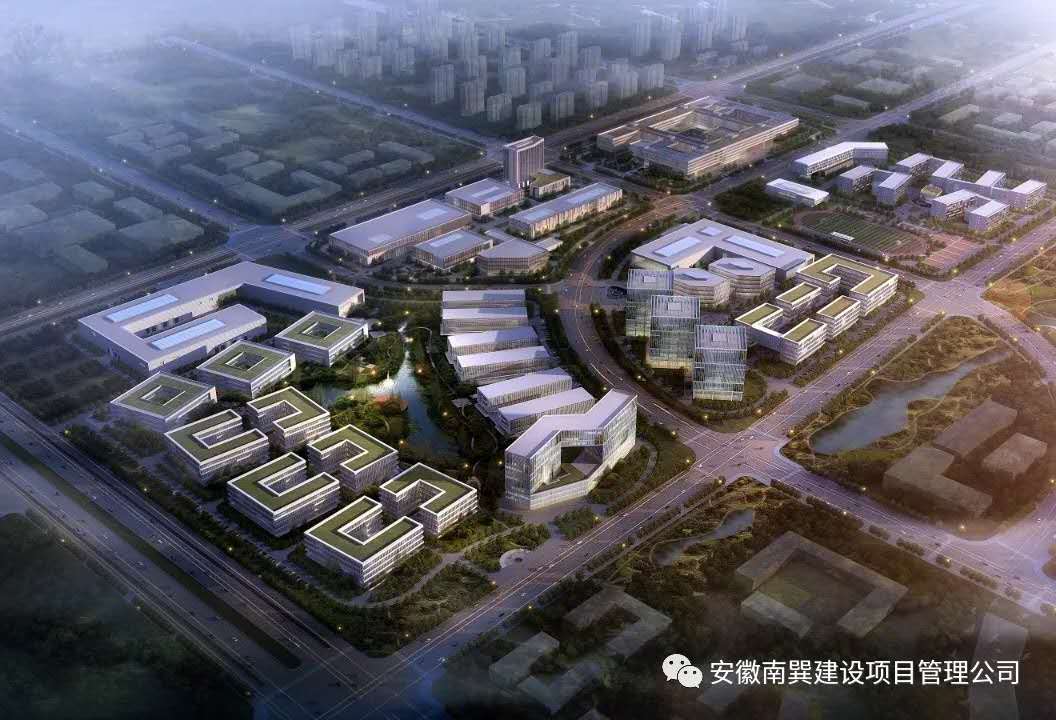

项目效果图
       目前该项目的进展:
       主体工程:主体结构完成;二次结构完成约97%;屋面防水已完成,下一步进行刚性屋面施工; 幕墙工程:约完成总量的87%;安装工程:约完成总量的65%;装饰工程:约完成总量的40%。现阶段进行安装工程、幕墙工程、园林景观工程和室外附属工程交叉施工。

开工仪式

智慧工地展示厅

安徽省委常委、合肥市委书记宋国权调研工大智能院项目

各级领导亲临现场指导工作
合肥市2019年质量安全综合观摩会
本项目监理的重点、难点和亮点:

       1、因本工程工期紧,结构东西最大跨度324m,南北宽度176m,地下室由后浇带划分为37仓块。采用常规施工方法,地下室后浇带及加固支撑纵横交错,后续工作难以顺利展开。针对上述特点,研究采用跳仓法施工筏板,取消伸缩后浇带,按照“抗放”兼施原则,加快施工速度,控制有害裂缝,取得了良好的效果。

       2、F区42m大跨度钢结构桁架门拱,东西跨度42m,南北宽度27.4m,标高11.7m~23.4m,采用钢结构高空散装方式进行安装。通过建立模型进行各工况应力、变形分析,通过钢结构施工监测作为评判现场各工况结构安全性的重要依据,将原设计满堂支撑架措施推翻,优化为胎架支撑,合理化胎架尺寸,缩短胎架使用时间。采用应力监测点监控,减少原设计不必要的监测点布设及措施费用,对胎架拆除、楼板砼浇筑,及后期使用进行全过程结构健康监测。

       3、项目采用数字化、信息化、智能化建造技术,将塔机防碰撞、施工电梯监测、现场环境监测等模块集成到智慧工地一体化管理平台中,形成综合高效管理系统,构建了基于物联网、互联网和BIM技术的智慧工地建设,承办了合肥市城乡建设局、合肥市重点工程管理局牵头主办的全市质量安全综合观摩会。

       4、在技术攻关和创新方面,注重BIM深化设计与应用,形成了系列BIM深化成果。围绕42米大跨度钢结构桁架施工仿真数值模拟及监测、超长结构地下室跳仓施工及裂缝控制技术研究等方向,青年工程师不断优化设计,深化方案,取得了一定经济效益和创新成果,申报了上海市总工会首届长三角地区职工创新工作室。

       合肥工业大学智能制造技术研究院研发中心项目是我司承接的合肥市目前单体规模最大的研发单元之一,项目建成后将为智能制造领域的科技创新服务平台建设、关键技术研发、成果培育与转化、人才培养引进、国际交流合作等提供公共服务和物理空间,助推学校“双一流”建设和合肥综合性国家科学中心建设。我司将始终坚持“服务客户、成就自己”的企业文化,争创优质工程,回馈业主、助力社会经济发展。
